国网新源河北抚宁抽水蓄能电站首台机组定子顺利吊装就位

来源:河北广播电视台冀时新闻

责编:李泽群

时间:2026-06-08 22:19:05

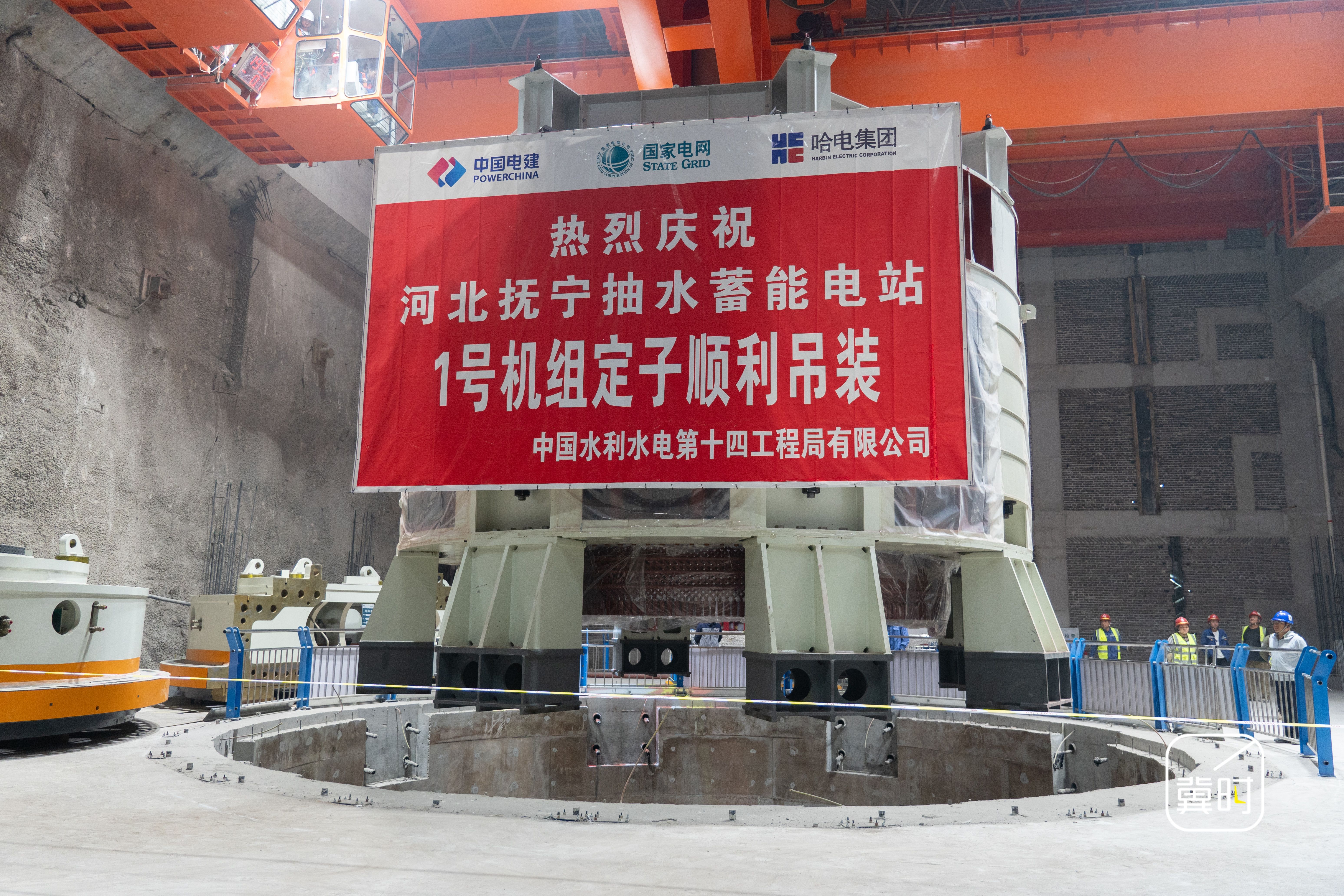

冀时新闻报道(河北台 张志刚 米弘钊 赵永鑫 李泽群 通讯员 贺钰涵)6月8日,国网新源河北抚宁抽水蓄能电站首台机组定子吊装作业圆满完成、精准就位。该定子本体净重350吨,配套起吊轴、平衡梁、专用吊具等工装设备,整体吊装总重接近400吨,为机电安装工程单体重量之最。施工采用两台250吨桥式起重机联合起吊方案,依次平稳完成设备起升、横移、落仓就位全流程作业。

定子作为发电电动机核心关键部件,素有机组“心脏”之称,安装施工精度直接决定机组投运后的运行可靠性与使用寿命。本次吊装工序面临多重难点,一是400吨级超大吊装载荷,对双桥机运行同步度、荷载分配均匀度管控严苛,吊具倾角需严控在2度范围内;二是定子铁芯、线圈绕组为精密构件,设备外径达8.11米、高度达4.222米,全程严防磕碰损伤与形变,定子中心与机组基准中心同轴误差不得超0.2毫米;三是定子吊装作业地处地下厂房,施工空间局促,双机配合作业视野受限,现场统筹指挥、协同操控难度较大。

为保障吊装一次性落地,项目单位提前组织编制专项吊装施工方案与应急处置预案,联合行业专家、监理、设计及设备制造厂多方会审论证方案可行性。吊装筹备阶段,各参建单位逐项落实桥机本体与轨道隐患排查、双机同步联动试验、吊具磁粉无损探伤等前置检验工作。吊装实施期间,现场实行总指挥统一管控模式,布设多处监测点位,实时跟踪起重机负荷数据、吊钩高差变化,全过程动态调控,保障定子平稳落位、安装达标。首台定子吊装节点顺利收官,为后续转子吊装、机组总装与系统调试打通关键工序。
